一 、總體完成情況
工期要求:2019年3月20日

完成情況:累計完成81.6%(悼念廳共6個,目前1#、4#、5#吊唁廳已完成貼磚,2#吊念廳一層完成貼磚。3#主體完成,大廳二層磚砌體。5#廳主體外墻完成,6#悼念廳主體外墻完成,綜合樓斜屋面完成。)
推進評價:和倒排工期相比較,評價為基本正常。
二、18日情況

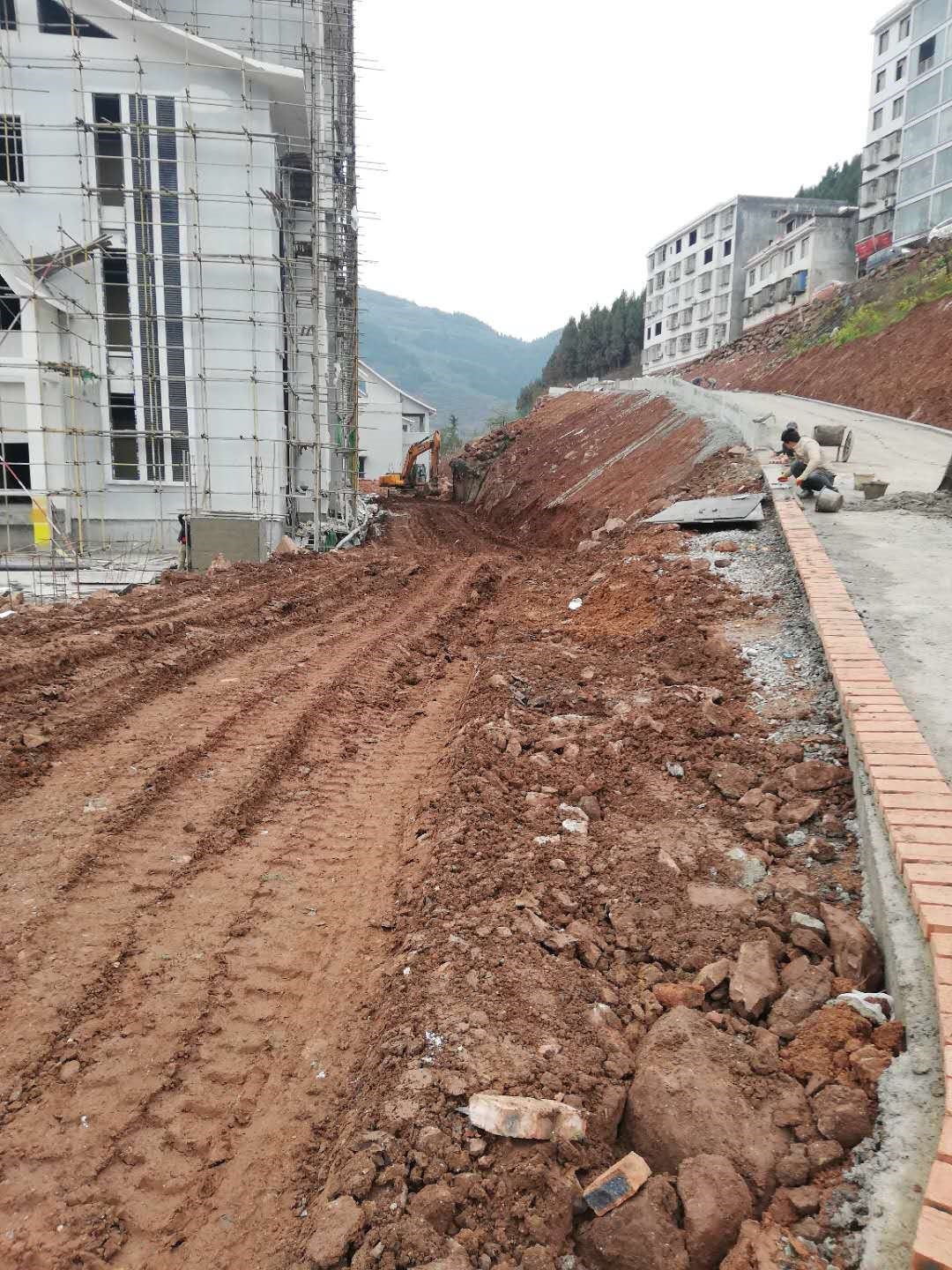

工程推進情況:1、綜合樓外墻真石漆完成40%,小斜坡蓋瓦完成80%,四層貼磚完成18%,接待大廳墻體貼磚完成,六樓會議室貼磚完成70%,空調三樓安裝完成80%。2、綜合樓電梯安裝完成20%。3、道路做瀝青邊擋。4、吊念廳安裝空調完成87%。5、4號吊念廳完成二樓吊頂20%。5、雨污管道施工。6、橋梁河道清理。7、天然氣挖管溝。8、綜合樓后回填,綜合樓前清理建渣。9廁所磚砌體。
施工組織情況:木工18人,防水5人,電梯安裝3人人,泥工20人,消防15人,空調安裝10人。
達標評價:基本達標
次日推進計劃:1、綜合樓一層大廳仿瓷施工。2、回填土方。3、空調安裝.
