一、總體完成情況
工期要求:2019年3月20日
完成情況:累計完成88.7%(悼念廳共6個,目前1#、2#、3#、4#、5#、6#吊唁廳已完成貼磚,吊念廳二層吊頂完成。綜合樓主體完成,一二三層餐廳貼磚完成,四五樓層貼磚完成)
推進評價:和倒排工期相比較,評價為基本正常。
二、12日情況

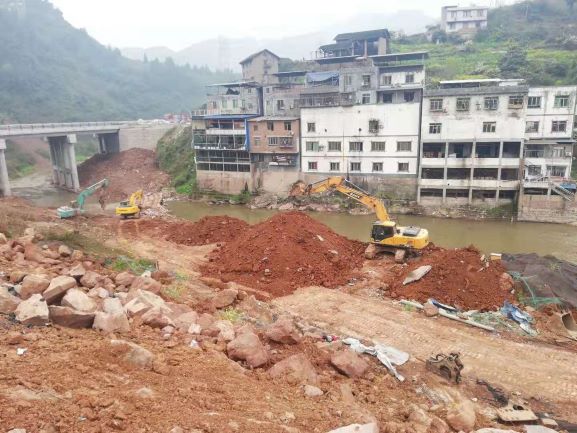

工程推進情況:1、綜合樓四五樓安裝潔具,五樓辦公室家具安裝、門安裝、燈具安裝、清理衛生,電梯安裝門框,樓梯間刮白,廚房衛生清理。2、1-6安裝窗子。3、公共廁所貼磚完成30%。4、車庫雨棚鋼架施工。5、水景貼磚。6、化糞池澆筑砼。7、負一層做地坪漆。8、鋪裝大門入口處。9、下午3臺挖機清理河道。10、箱變到場。

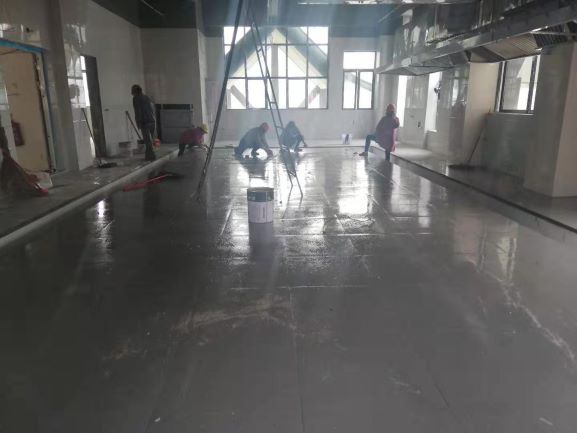

施工組織情況:木工15人,泥工15人,消防13人。附屬景觀5人,鋪裝5人。
達標評價:基本達標
次日推進計劃:1、四五層安裝潔具。2、大門入口鋪裝。3、廁所貼磚。
